V minulém článku jsme si povídali o spodní stavbě a přípravě na zdění. Dneska se podíváme, jak bylo založeno zdivo a jak rostly zděné nosné konstrukce. Konstrukce je zhotovena z cihelných bloků HELUZ 30 UNI. V ložných spárách jsou bloky spojované pomocí polyuretanové pěny.
Založení zdiva
Založení zdiva je nejdůležitějším bodem při zdění. Zvláště v dnešní době, kdy se zdí z přesných broušených tvárnic na minimální ložné spáry nebo dokonce na PUR pěnu (jako v našem případě) není možné nepřesnosti vyrovnávat později v průběhu zdění. Zdění dnes probíhá s milimetrovou přesností. Na založení si svépomocní stavebníci mohou přizvat i odborníky od dodavatele materiálu.

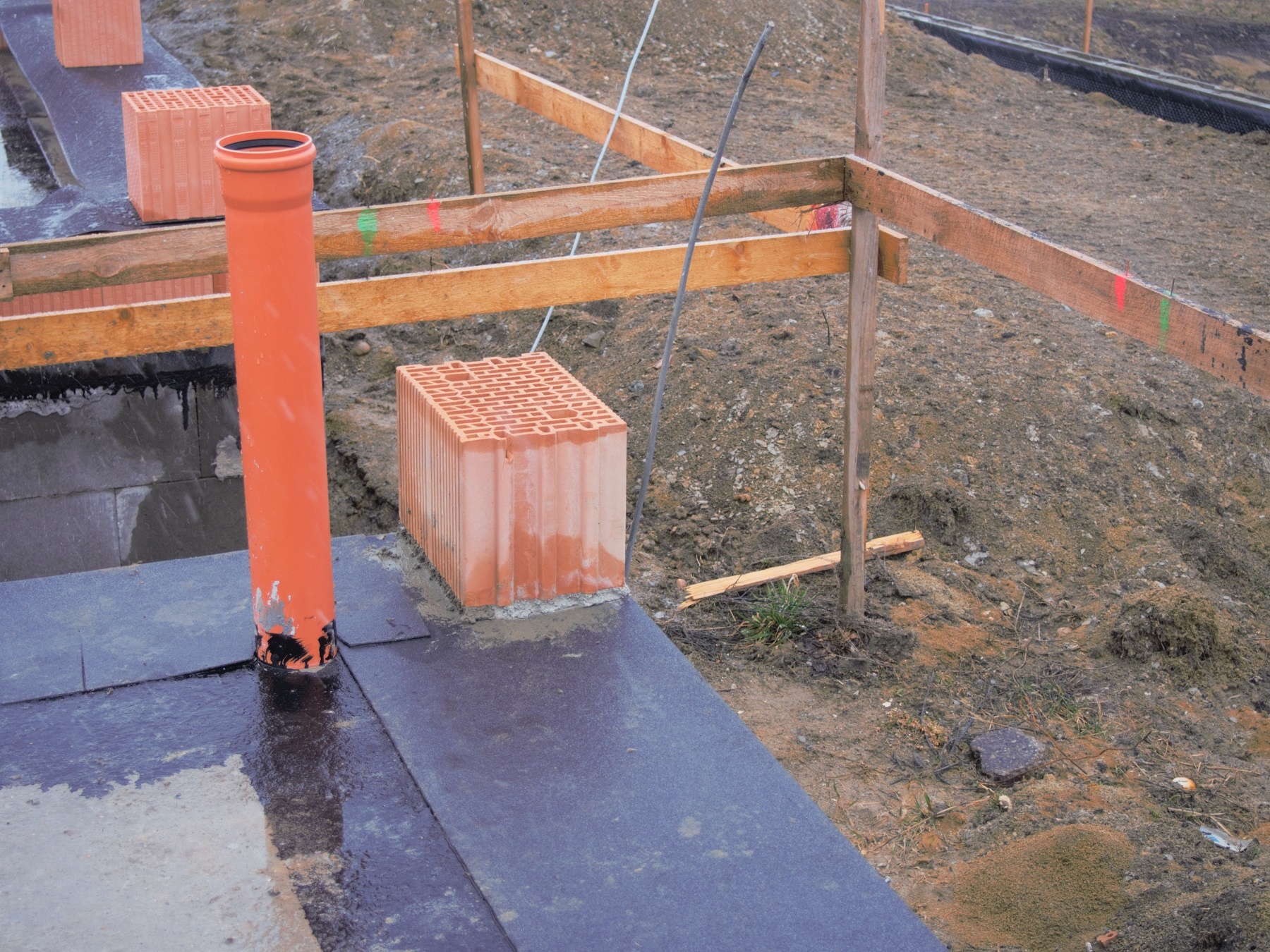

Založení zdiva se provádí od rohů. Jelikož odchylky ve výškách podkladního betonu se pohybují často v řádech několika centimetrů, zakládá se první řádek cihel do maltového lože. Malta musí mít správnou konzistenci tak, aby blok v maltě seděl ale zároveň aby šla poklepem dorovnávat. Poklepáváme gumovou paličkou.

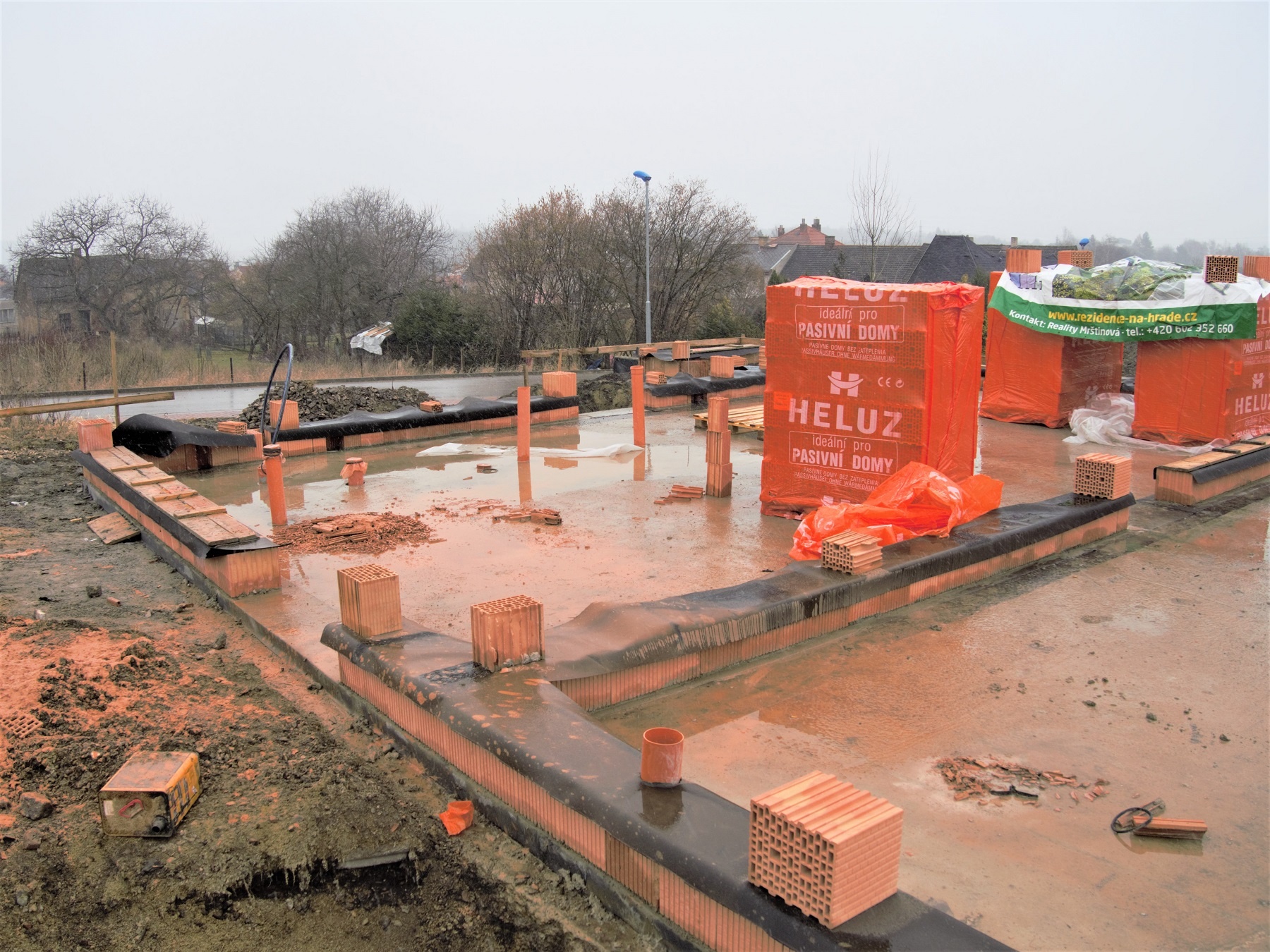

Založené zdivo stavby. Foto: Ing. arch. Oldřich Rejl

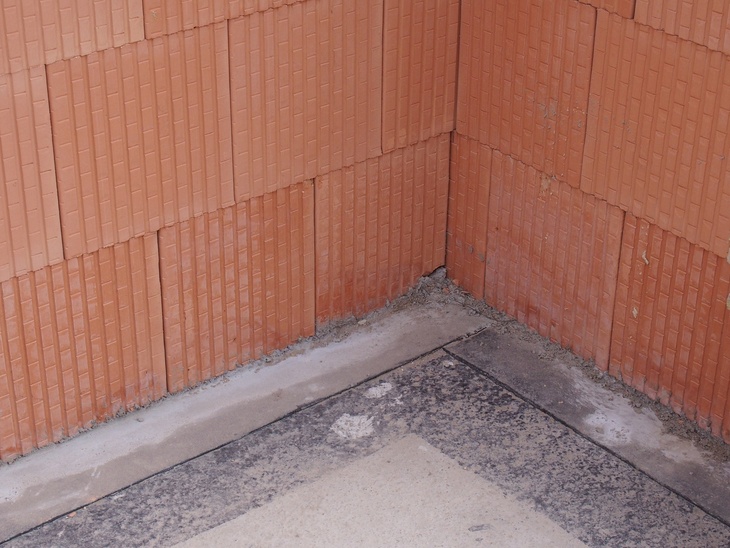

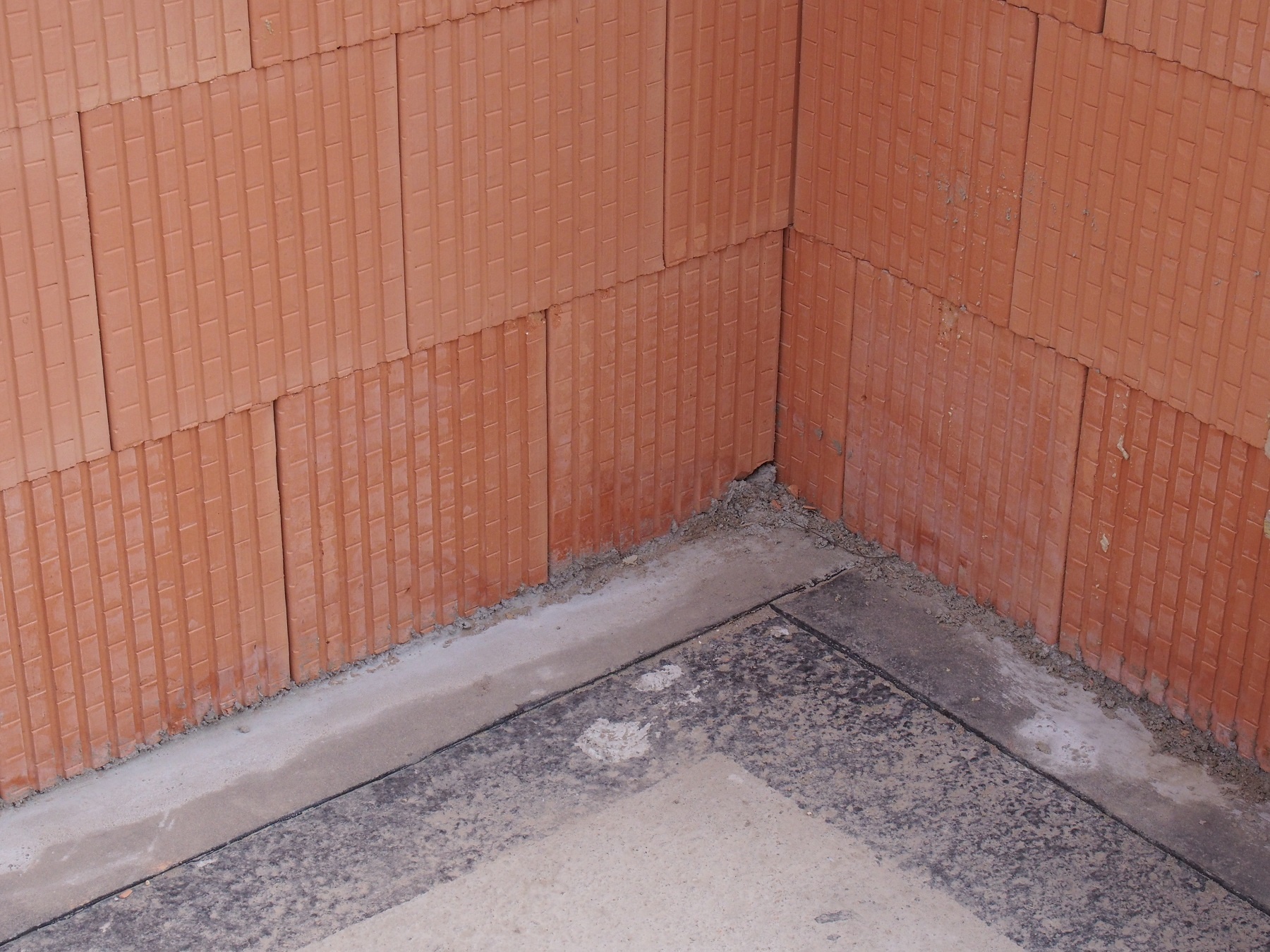

Umístěním rohové tvárnice je nutné respektovat pravoúhlost stavby (řídit se rohy základů by mohlo být nepřesné). Po položení rohových tvárnic se tyto spojí stavební šňůrou a pokračuje se ve zdění prvního řádku. Vyrovnání každé tvarovky je nutné přikládat velkou pozornost. Je nutné dodržet výškové umístění +/- 1 mm a to v obou směrech.
Pozor musíte dát na umístění dveřních otvorů, tam je samozřejmě nutné vynechat první řádek. Na naší stavbě vynechávali pracovníci také část zdiva v šířce cca 1 m tam, kde dveře být neměly. Pro provádění stavby se tento otvor však ponechal jako technologický, doprava cihel od skladovacího místa dovnitř objektu by byla zdlouhavá. Před dokončením zdi a po navožení potřebného materiálu dovnitř stavby tento otvor pracovníci dozdili. S výhodou k tomu lze využít parapet budoucího okenního otvoru, jako v našem případě.
Na Hradě v České Skalici bylo zdivo založeno a pak se zhoršilo počasí. Pro tento případ pracovníci položili na první řádek cihel hydroizolaci a tu zajistili proti větru. Stejně chránili zdivo ale i na dalších řádcích, vždy na konci pracovního dne.
Krácení tvarovek jen řezáním!
Pokud není projekt vyladěn na skladebné rozměry cihelných bloků, dojde i na řezání a krácení těchto bloků. To se již nedělá zednickým kladívkem, jak můžeme občas na stavbách bohužel vídat. Sekáním do cihelného bloku se často rozsype vnitřní struktura bloku a ten je buď nutné vyhodit, nebo nemá požadované vlastnosti co do únosnosti nebo tepelného odporu. K řezání cihelných bloků se používá speciální pila s vodou chlazeným kotoučem, tak jako na naší stavbě.

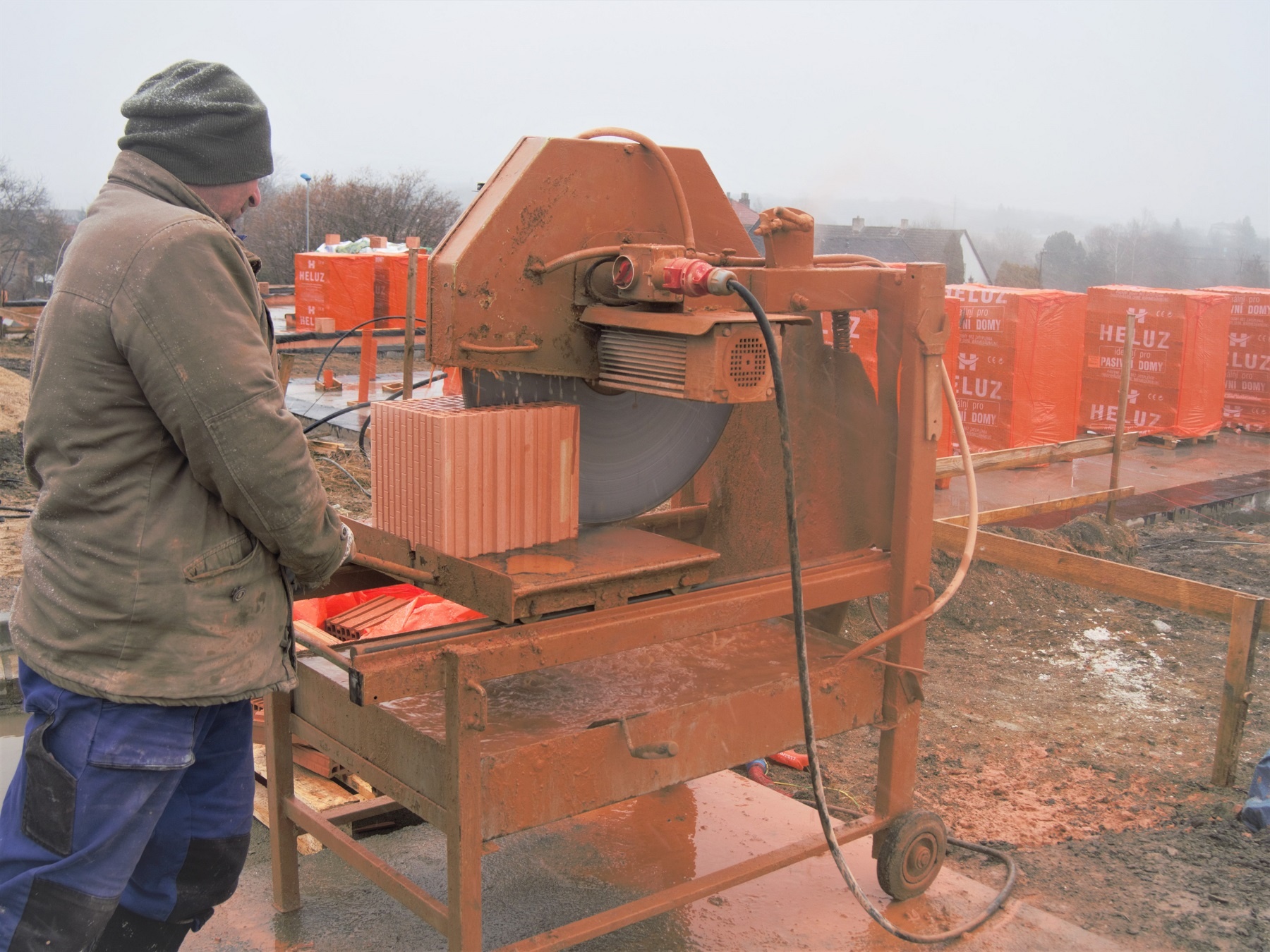

Pokud je potřeba bloky zkracovat tak jedině pilou. Foto: Ing. arch. Oldřich Rejl
Řádek za řádkem roste zeď
Další řádky zdiva se kladou vždy na vazbu (svislá = styčná spára nesmí být průběžná přes dva řádky). Na naší stavbě si pracovníci vyzdili vždy přesně rohy, přes které natáhli provázky, podle kterých pak zdili celý řádek.

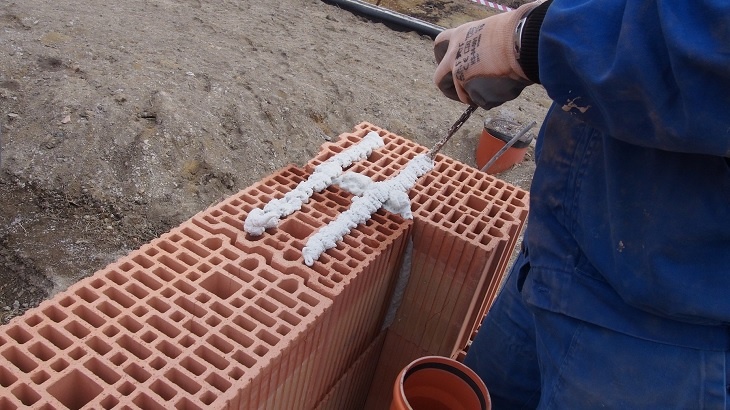

Stavby České Skalici byly zděny na PUR pěnu. Postup je ukázán ve fotogalerii. Pěna pod blokem tvoří tvar písmene H. Jelikož pěna expanduje, „proroste“ i do dutin bloku a pevně je spojí. Je stále nutné dávat pozor na svislost zdiva.

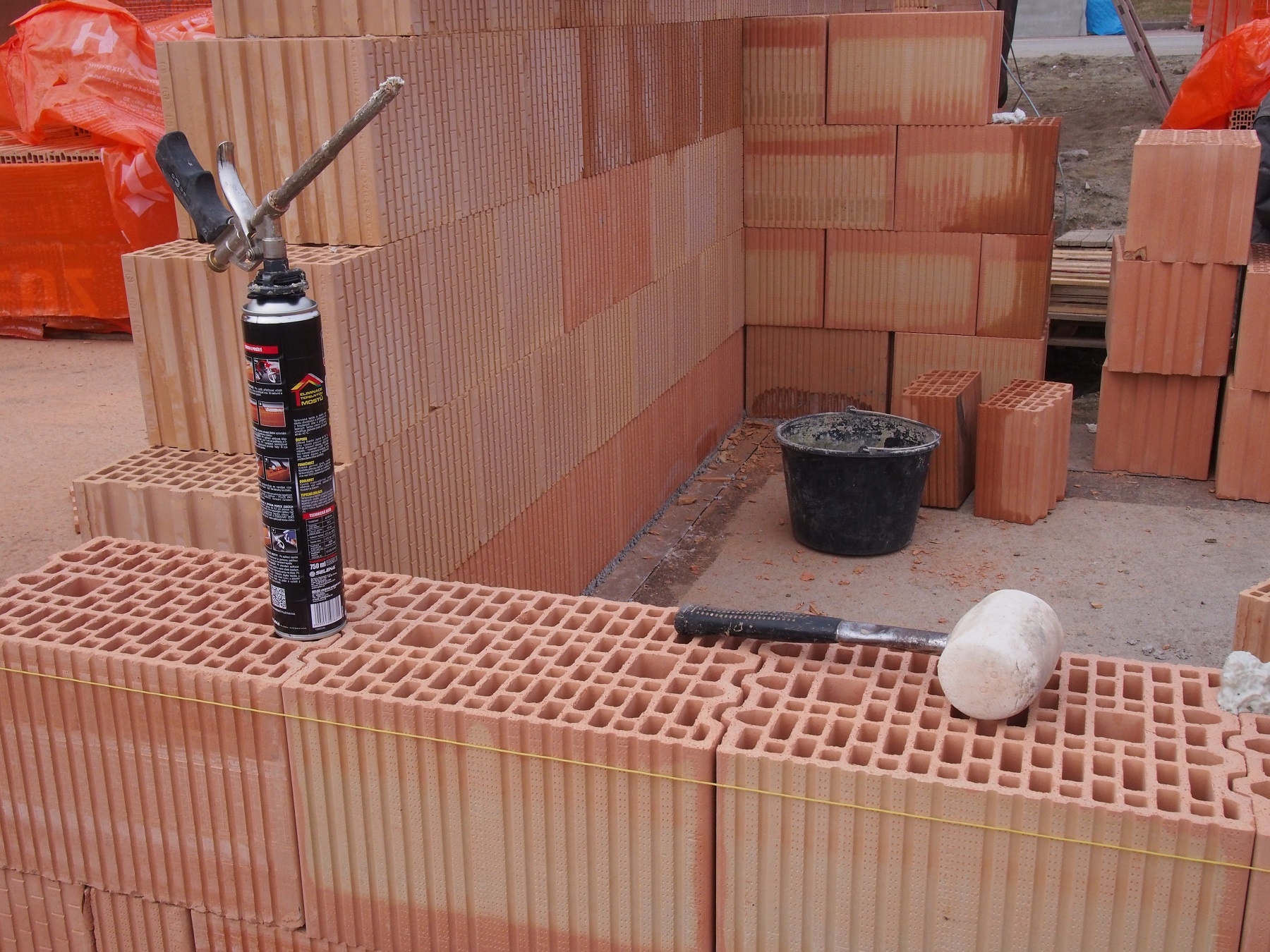

Na zdění si připravte: Paličku, pěnu a provázek. A ještě cihly. Foto: Ing. arch. Oldřich Rejl
Skrze svislé spáry nesmí být vidět
Někdy může dojít i k tomu, že vznikne mezera mezi styčnými (svislými) spárami. Tuto mezeru v toleranci do 40 milimetrů je nutné vyplnit PUR pěnou. Po dokončení zdění se tyto spáry do hloubky cca 20 milimetrů vyčistí a zapraví maltou. Tato úprava se dělá pro zachování povrchu se stejnými vlastnostmi pro následné povrchové úpravy – omítání.
Příště se podíváme na osazení překladů nad otvory. Nenechte si ujít nic z obsahu portálu ESTAV.cz. Aktivujte si odběr týdenního přehledu článků!
